Нужно ли дому из полистиролбетона «отстояться»: усадка и когда начинать отделку

Штукатур внутри дома под крышей наносит штукатурку по сетке на стену из полистиролбетона

Коробка стоит, крыша есть, хочется уже штукатурить и заезжать. И тут два совета из интернета: «У полистиролбетона усадка втрое больше газобетона — дайте дому год, иначе всё потрескается» и «Полистиролбетон не садится, отделывайте сразу». Оба звучат уверенно. Разберём, откуда взялись оба мнения, что написано в нормах и когда на самом деле можно начинать отделку.

Коротко: усадка у полистиролбетона есть — как у любого бетона. Она небольшая и почти вся проходит за 28 дней, пока блок выдерживают на складе: раньше этого срока блоки в дело не идут. В стене выдержанный блок садится примерно как газобетон, поэтому ждать год не нужно. Отделку начинают, когда дом под крышей, кладка сухая, а бетон поясов и перекрытий набрал прочность. «Втрое больше газобетона» получается, если поставить предел нашего ГОСТа рядом с фактом газобетона, — это нечестное сравнение.

Что такое усадка и чем она не является

Под словом «усадка» люди имеют в виду три разные вещи, и из-за этого половина споров.

  • Усадка материала. Любой бетон, пока твердеет и высыхает, чуть-чуть сжимается: цементный камень теряет воду. Это и есть усадка, о которой пишет ГОСТ. Меряют её в миллиметрах на метр длины.
  • Осадка фундамента. Дом своим весом давит на грунт, и грунт немного проседает. Это вопрос грунта и фундамента, а не блока. Оседает любой дом — из кирпича, газобетона, дерева.
  • Усадка деревянного дома. Сруб садится годами, потому что сохнет дерево. Отсюда пошло народное «дому надо отстояться». Для каменных домов правило перекочевало по привычке.

В нашем разговоре речь только о первом — об усадке самого полистиролбетона. Осадку фундамента никакое ожидание не отменит, её решает правильный фундамент.

Путаница вредна не только в спорах. Если человек считает, что трещины в штукатурке — это «усадка блока», он будет ждать год, потом заштукатурит, и трещины всё равно появятся, потому что причина была в фундаменте или в штукатурке. А если он знает, откуда что берётся, он сразу сделает отмостку, сетку на стыках и нормальный грунт — и обойдётся без ожидания.

Что говорят нормы: цифры рядом

У каждого вида лёгкого бетона свой ГОСТ, и в каждом есть верхний предел усадки при высыхании. Поставим их рядом.

МатериалКак делаютПредел усадки по ГОСТ
Автоклавный газобетонПропаривают под давлением в автоклаведо 0,5 мм/м (ГОСТ 31359)
ПолистиролбетонЛьют в формы, твердеет самдо 1,0 мм/м (ГОСТ 33929)
Неавтоклавный пенобетонЛьют в формы, твердеет самдо 3,0 мм/м (ГОСТ 25485)
Пределы — по текстам ГОСТ 31359-2007, ГОСТ 33929-2016 (п. 5.13) и ГОСТ 25485-2019. Это верхние границы — сколько ГОСТ разрешает, а не сколько блок садится на деле.

Главное отличие — в технологии. Газобетон проходит автоклав: пар под высоким давлением быстро «дотвердевает» камень, и он садится в основном ещё на заводе. Наш блок так не делают: его льют в форму, и он набирает прочность сам, как обычный бетон. Поэтому нашему блоку нужна выдержка: то, что газобетон проходит в автоклаве за часы, полистиролбетон проходит на складе за недели.

Обычный бетон набирает большую часть прочности в первые недели: около двух третей за неделю и почти всю — к 28 суткам. Усадка идёт, пока бетон отдаёт воду, и продолжается дольше набора прочности, но чем суше блок к моменту кладки, тем меньше её остаётся на стену. Поэтому важно, сколько блок простоял на заводе, прежде чем попасть к вам. Мы выдерживаем блоки 28 дней с момента производства — за это время проходит почти вся усадка.

По нашему опыту, выдержанный блок в стене садится примерно так же, как газобетон.

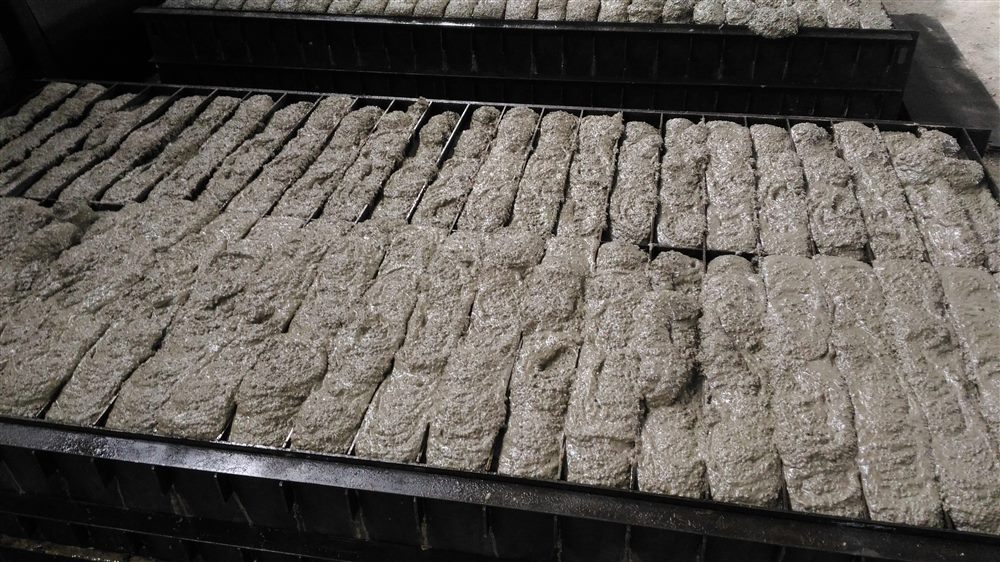

Поддоны с полистиролбетонными блоками на дворе завода Бауштофф
Двор нашего завода: блоки стоят на поддонах 28 дней, набирают прочность и отдают лишнюю воду — почти вся усадка проходит здесь, а не в стене

Откуда «втрое больше» и «ждите год»

«Усадка втрое больше газобетона»

Хороший автоклавный газобетон на деле садится примерно на 0,2–0,3 мм на метр. У полистиролбетона ГОСТ разрешает до 1 мм на метр. Если поставить рядом факт одного и предел другого, получится «втрое больше». Но предел — это не факт. На деле усадка зависит от того, сколько блок выдержали: блок, простоявший 28 дней, садится в стене примерно как газобетон. Сырой блок из кустарного цеха — другое дело, о нём ниже.

Что это значит на стене? Даже по верхней границе ГОСТа стена длиной 10 метров «сожмётся» не больше чем на сантиметр по всей длине — и то постепенно, пока сохнет. Трещины от этого появляются не в стене, а в жёсткой штукатурке без сетки, если её нанести на мокрую кладку.

«Дайте дому год»

Совет пришёл от деревянных домов и от ячеистых бетонов, которые с завода приходят сырыми и долго сохнут в стене. Для полистиролбетона ожидание в год мало что даёт: почти вся усадка прошла ещё на складе, намокнуть «до глубины» блоку мешают закрытые гранулы, а от волосяных трещин отделку защищает сетка, а не календарь. Год имеет смысл ждать только в одном случае — если сомневаетесь в фундаменте на сложном грунте. Но это про осадку, а не про блок.

«Отделывайте сразу»

Это ближе к правде, но с оговорками. «Сразу» — это не на следующий день после последнего ряда. Клей в швах должен схватиться, бетон поясов и перекрытий — набрать прочность, а кладка, простоявшая под дождём, — просохнуть. На деле между последним рядом и штукатуркой и так проходят недели: пояс, крыша, окна — к этому времени клей и бетон уже набрали прочность.

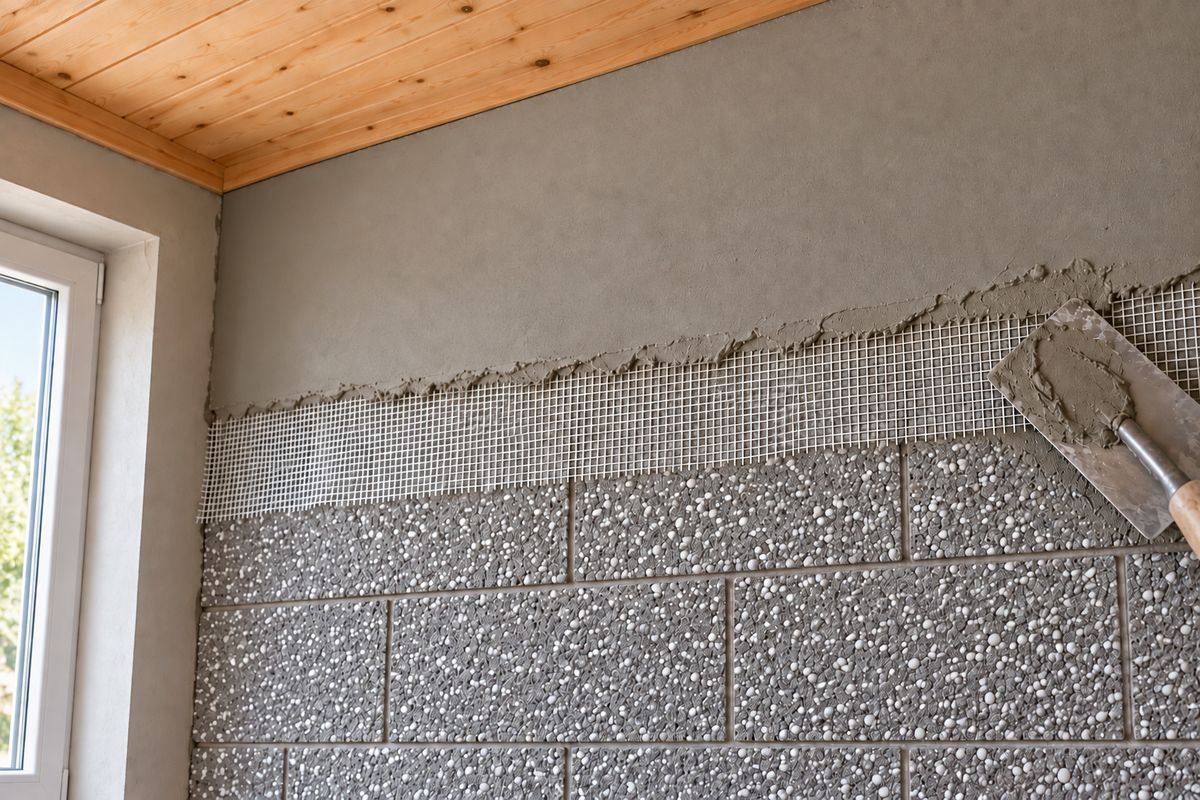

Штукатурка по сетке внутри дома: сверху готовый слой закрыл пояс, снизу сетка ещё не замазана
Внутри дома, под потолком: сверху штукатурка уже закрыла бетонный пояс, снизу выходит сетка — её заводят на блок, потому что на стыке пояса и кладки чаще всего идёт волосяная трещина
Как нельзя делать
  • Штукатурить мокрую кладку после дождей или зимовки без укрытия. Штукатурка стянется при высыхании и даст сетку трещин.
  • Класть жёсткую цементную штукатурку толстым слоем без сетки. Трещины будут, и блок тут ни при чём.
  • Брать «свежие» блоки из цеха, где их отгружают через день-два после заливки. Такой блок досаживается уже в вашей стене.
  • Штукатурить на жаре без полива и в прямом солнце. Штукатурка пересыхает раньше, чем набирает прочность.

Когда начинать отделку: по шагам

  1. Дом под крышей, окна стоятВнутреннюю отделку начинают, когда на стены уже не льёт дождь. Это главное условие, а не число месяцев.
  2. Бетон поясов и перекрытий набрал прочностьПояс и монолит садятся и нагружают кладку. Пусть бетон наберёт прочность — сроки называет проект или завод бетона.
  3. Кладка сухаяПроверка простая: кусок плёнки на стене на сутки. Нет конденсата под ним — можно работать.
  4. Внутренняя штукатурка — по сеткеОсобенно на стыках блока с бетоном пояса, колонн и перемычек: там разные материалы ведут себя по-разному.
  5. Фасад — в тёплый сезонБез заморозков и сильной жары, по грунту и сетке. Наш блок может подождать фасада, спешить не обязательно.
  6. Дорогая отделка, боящаяся трещинПлитку на стены, декоративные штукатурки на сложном грунте разумно делать после первого сезона — чтобы убедиться, что фундамент ведёт себя спокойно.

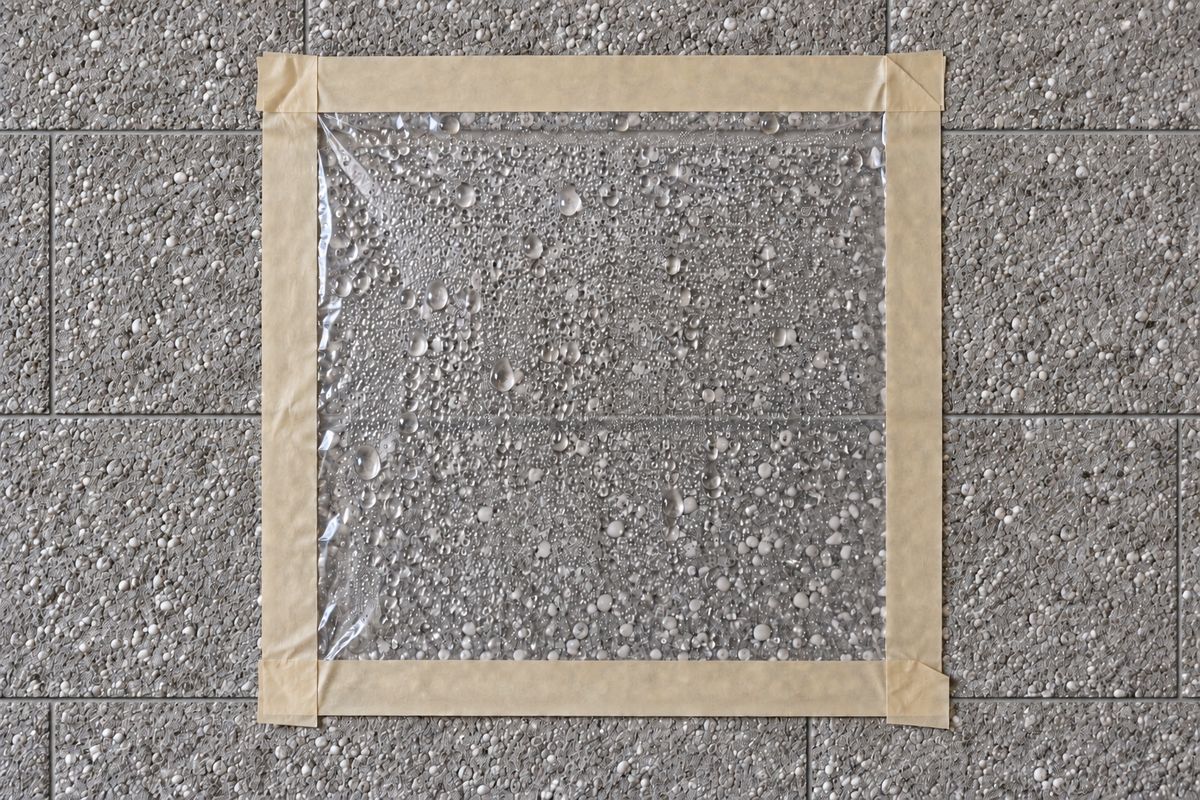

Капли конденсата под плёнкой на стене из полистиролбетона — кладка ещё сырая
Сутки под плёнкой — и капли: кладка ещё сырая, штукатурить рано. Под плёнкой сухо — можно начинать
Нужно ли дому из полистиролбетона «отстояться»: усадка и когда начинать отделку Когда пришло время отделки Штукатурка полистиролбетона и его шпаклёвка Читать разбор

Минусы и что может помешать

Минусы и что может помешать
  • На бумаге ГОСТ разрешает полистиролбетону большую усадку, чем автоклавному газобетону. Это правда: 1,0 против 0,5 мм на метр. У выдержанного блока на деле разница небольшая, но поэтому и важно брать блок, простоявший 28 дней, и штукатурить по сетке.
  • Качество сильно зависит от завода. Кустарный цех может отгружать блоки через пару дней после заливки. Такой блок садится уже в стене, и трещины потом спишут на весь материал.
  • Стыки разных материалов трескаются чаще. Бетон пояса, колонн и перемычек ведёт себя иначе, чем блок. Без сетки на стыке волосяная трещина почти неизбежна.
  • Штукатурка на полистиролбетоне требует подготовки. Гладкая поверхность с гранулами хуже держит раствор, нужен грунт и правильная смесь.

Частые вопросы

Трещина по штукатурке через полгода — это усадка блока?

Чаще всего нет. Тонкая сетка трещин — это сама штукатурка: без сетки, толстым слоем, на жаре или на мокрую стену. Косая трещина от угла окна — это фундамент или перемычка. Подробно — в разборе про трещины под окнами.

Можно ли класть плитку в ванной сразу?

Когда дом под крышей, кладка сухая и прошла штукатурка с гидроизоляцией — можно. Плитка боится не усадки блока, а движения фундамента и сырой стены.

Коробка простояла зиму без крыши. Сколько ждать перед штукатуркой?

Ждать нужно не усадки, а просушки. Когда дом под крышей и прошло несколько тёплых недель, проверьте кладку плёнкой на сутки, особенно верхние ряды и подоконники. Если под плёнкой сухо — можно штукатурить.

Как понять, что блок выдержан?

Спросите продавца, сколько дней блоки стоят перед отгрузкой — должно быть не меньше 28, — и посмотрите на склад: у завода должен быть запас готовых поддонов. Сырой блок заметно тяжелее и темнее, края крошатся при резке.

У газобетона усадка меньше — может, лучше он?

По норме — да, у автоклавного газобетона предел строже. На деле выдержанный блок садится примерно так же. Зато он набирает в разы больше воды, и мокрая стена тоже даёт трещины в штукатурке. У каждого материала свои правила отделки — сравнение подробно в статье про полистиролбетон и газобетон.

Если совсем коротко

Дому из полистиролбетона не нужно «отстаиваться» год. Усадка у блока есть, как у любого бетона, но почти вся она проходит за 28 дней на складе завода. Начинайте отделку, когда дом под крышей, кладка сухая, а бетон поясов набрал прочность, — и штукатурьте по сетке. Ждать имеет смысл только с дорогой отделкой на сложном грунте — и то из-за фундамента, а не из-за блока.

Поделиться
Бауштофф®
Полистиролбетонный блок купить в Краснодаре
Обзор конфиденциальности

На этом сайте используются файлы cookie, что позволяет нам обеспечить наилучшее качество обслуживания пользователей. Информация о файлах cookie хранится в вашем браузере и выполняет такие функции, как распознавание вас при возвращении на наш сайт и помощь нашей команде в понимании того, какие разделы сайта вы считаете наиболее интересными и полезными. Посмотреть нашу политику конфиденциальности.
